Definición

* La gestión del valor ganado (EVM) en sus diferentes formas es un método que se utiliza comúnmente para la medición del desempeño. Integra las mediciones del alcance del proyecto, costo y cronograma para ayudar al equipo de dirección del proyecto a evaluar y medir el desempeño y el avance del proyecto. Es una técnica de dirección de proyectos que requiere la constitución de una línea base integrada con respecto a la cual se puede medir el desempeño durante la ejecución del proyecto. Los principios de la EVM pueden aplicarse a todos los proyectos, en cualquier tipo de industria.

* These definitions are taken from the Glossary of the Project Management Institute, A Guide to the Project Management Body of Knowledge, (PMBOK® Guide) - Fourth Edition, Project Management Institute, Inc., 2008

Fecha y hora : 5/20/2012 reloj


Articulos



Videos

Completo video en el cual se explica perfectamente la Gestión del Valor Ganado EVM

Les comparto un excelente video explicativo para los interesados en valor ganado aplicado al sector de la construcción.

También pueden encontrarlo en la página web de la Metodología GOAL(C): www.metodologiagoal.7p.com




Curso Virtual de Presupuestos de Obras Civiles según Metodología del PMI® Inscripciones




Introducción a EVM
La Gestión de Valor Ganado (EVM) fue desarrollada en los 60s como una Técnica de Análisis Financiero. Se volvió popular en las siguientes cuatro décadas como una Técnica de Gestión de Proyectos. Sin embargo, hoy es también conocida como una Técnica de Gestión de Programas. EVM fue adoptada por la Administración Nacional de Aeronáutica y Espacio de los Estados Unidos (NASA), el Departamento de Energía de los Estados Unidos y el Departamento de Defensa (DoD). En las últimas tres décadas ha sido ampliamente adoptado por Gerentes y Ejecutivos internacionalmente. El ANSI/EIA-748-B-2007 ha estandarizado el uso de los Sistemas de Gestión de Valor Ganado (EVMS) que han sido adoptados en muchos países para sus programas de adquisiciones y aprovisionamiento.

EVM principalmente cubre las tres más importantes áreas de conocimiento de la Gestión de Proyectos: Gestión del Alcance, Gestión del Costo y Gestión del Tiempo. EVM unifica esas tres áreas en un marco conceptual común que permite representar matemáticamente las relaciones entre ellas. A pesar de que EVM es débil en otras áreas de la Gestión de Proyectos como la Gestión de las Partes Interesadas, puede ser usada para mejorar dramáticamente la tasa de éxito en proyectos cuando es complementada con otras técnicas de la Gestión de Proyectos.

El Costo Real vs. Costo Planeado
Si el costo acumulado real de un proyecto ha sido mayor que el costo acumulado planeado, ¿va mal el proyecto?. La respuesta común es sí, pero no necesariamente. Depende del avance real del proyecto. El costo planeado está asociado a una medida del avance. Si el avance ha sido muy alto, un costo real mayor que el costo planeado podría estar plenamente justificado. Una alta velocidad de ejecución de proyecto puede tener como consecuencia un alto costo, porque el proyecto podría terminar antes, con un costo final menor que el presupuesto planeado. En operaciones continuas, las comparaciones entre costo real y costo planeado son más exitosas. En proyectos basados en cronograma, la comparación entre costo real y costo planeado puede frecuentemente ser un error, si la variable de avance no es incluida en el análisis.

Análisis de Valor Ganado
La Gestión de Valor Ganado tiene su base en el uso de tres variables: Valor Planeado (PV), Costo Actual (AC) y Valor Ganado (EV). La última variable es una buena medida del avance. El Análisis de Valor Ganado principalmente compara el Valor Planeado con el Valor Ganado con el propósito de conocer la velocidad del proyecto. También compara el Costo Actual con el Valor Ganado con el propósito de saber si el proyecto está en el presupuesto.




Valor Planeado

El Valor Planeado (PV) es una función del tiempo y representa el valor económico que será invertido en un proyecto. El dominio es el tiempo y el rango es el valor económico ($). Asocia un valor a cada momento del tiempo. Es una convención que el Valor Planeado (PV) comienza en el tiempo cero y va hasta la duración estimada del proyecto. El valor mínimo es cero y el valor máximo del Valor Planeado (PV) es el presupuesto total del proyecto.

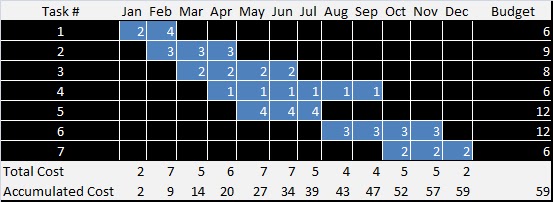

El Valor Planeado (PV) es una consecuencia de sumar el costo de las tareas de un proyecto en el momento en que ellas deben ejecutarse. Como Ud. puede ver en la siguiente tabla, el Valor Planeado (PV) es el costo acumulado de la ejecución de un proyecto en el tiempo.



La curva obtenida del costo acumulado es el Valor Planeado (PV), también conocido como "Línea Base" y es la referencia para el desempeño económico para todo el proyecto.




Valor Ganado

El Valor Ganado (EV) es una función del tiempo y representa el avance de un proyecto. Se mide en unidades de valor económico ($). Matemáticamente, el dominio del Valor Ganado (EV) es tiempo y el rango es valor económico ($). El Valor Ganado (EV) está claramente asociado con el Valor Planeado (PV) porque el valor que EV tiene, cuando se supera un hito (o se alcanza un objetivo), es el mismo que tiene PV en las mismas circunstancias. En otras palabras, cuando es ejecutada una unidad de trabajo, EV adiciona el mismo valor que fue planeado para esa unidad de trabajo en la curva PV, no importa cuánto fue el costo real de terminar esa unidad de trabajo.

En la tabla siguiente se puede ver un ejemplo. Supongamos que terminamos la primera tarea, estamos progresando en la segunda y la tercera no ha sido comenzada. El costo real excede el presupuesto. El Valor Ganado está compuesto del trabajo terminado, valorado según el costo planeado.


Es una convención que el Valor Ganado (EV) comienza en el tiempo cero y va hasta la real terminación del proyecto. El valor mínimo es cero y el máximo de el Valor Ganado (EV) es el presupuesto total del proyecto. Es posible ver el pasado ejemplo dibujado en las siguientes curvas.




Costo Actual

El Costo Actual (AC) es una función del tiempo y una medida de cuánto dinero ha sido gastado en un proyecto. Es medido en unidades de valor económico ($). Matemáticamente, el dominio del Costo Actual (AC) es tiempo y el rango es valor económico ($). El Costo Actual (AC) está claramente asociado con el Valor Ganado (EV) porque las unidades de trabajo que son medidas por AC son las mismas que EV ha añadido como progreso. En otras palabras, cuando una unidad de trabajo ha sido hecha, EV añade el valor planeado de costo para esa unidad de trabajo y AC añade el costo real que tuvo esa unidad de trabajo.
En la siguiente tabla se puede ver un ejemplo. Los valores en los cuadros rojos son el costo real de cada unidad de trabajo. Supongamos que ya se completó la primera tarea, la segunda está en progreso y la tercera no ha sido comenzada. El costo real excede el presupuesto. El Costo Actual (AC) está compuesto por el trabajo completado, valorado según el costo real.

Es una convención que el Costo Actual (AC) comienza en el tiempo cero y va hasta la duración real del proyecto. El valor mínimo es cero y no hay máximo para el Costo Actual (AC). Es posible ver el anterior ejemplo graficado en las siguientes curvas.




Presupuesto Al Completar

El Presupuesto al Completar (BAC), a veces también llamado "El Presupuesto", no es una función del tiempo, es simplemente un valor constante. Puede ser definido como el máximo del Valor Planeado (PV) o el Valor Planeado (PV) al final del proyecto.




Estimado Al Completar & Estimado Para Completar

El Estimado Al Completar (EAC) y el Estimado Para Completar (ETC), son funciones del tiempo. EAC puede ser definido como la respuesta a la pregunta: ¿Cuánto va a costar finalmente el proyecto?. El costo estimado para completar el proyecto, llamado Estimado Para Completar (ETC), es la diferencia entre EAC y AC. Matemáticamente, los rangos de EAC y ETC son valor económico ($) y los dominios de EAC y ETC son el tiempo. El mínimo valor de EAC es cero pero normalmente cercano a BAC. El mínimo valor de ETC es cero. No hay máximo para EAC ni para ETC. El EAC puede ser obtenido sumando ETC al AC (Costo Actual).




Estimado Al Completar & Estimado Para Completar

El Estimado Al Completar (EAC) y el Estimado Para Completar (ETC), son funciones del tiempo. EAC puede ser definido como la respuesta a la pregunta: ¿Cuánto va a costar finalmente el proyecto?. El costo estimado para completar el proyecto, llamado Estimado Para Completar (ETC), es la diferencia entre EAC y AC. Matemáticamente, los rangos de EAC y ETC son valor económico ($) y los dominios de EAC y ETC son el tiempo. El mínimo valor de EAC es cero pero normalmente cercano a BAC. El mínimo valor de ETC es cero. No hay máximo para EAC ni para ETC. El EAC puede ser obtenido sumando ETC al AC (Costo Actual).




Índice de Desempeño de Costos & Varianza de Costos

La Varianza de Costos (CV) de un proyecto es simplemente la diferencia entre el Valor Ganado (EV) y el Costo Actual (AC). El valor es positivo si el costo presupuestado del trabajo ejecutado es mayor o igual que el costo real del trabajo ejecutado. En otras palabras, CV es positivo si el proyecto está en dentro del presupuesto.


El Índice de Desempeño de Costos se define como la razón entre el Valor Ganado (EV) y el Costo Actual (AC). El Valor es mayor que uno si el costo presupuestado del trabajo ejecutado es mayor que el costo real del trabajo ejecutado. En otras palabras, CPI es mayor que uno si el proyecto está dentro de presupuesto.


El CPI es útil como una medida del pasado desempeño del proyecto en la dimensión de costos. Puede ser usado para pronosticar el Estimado Al Completar (EAC) usando el Presupuesto Al Completar (BAC), como muestra la siguiente fórmula.



Índice de Desempeño de Costos & Varianza de Costos

La Varianza de Costos (CV) de un proyecto es simplemente la diferencia entre el Valor Ganado (EV) y el Costo Actual (AC). El valor es positivo si el costo presupuestado del trabajo ejecutado es mayor o igual que el costo real del trabajo ejecutado. En otras palabras, CV es positivo si el proyecto está en dentro del presupuesto.


El Índice de Desempeño de Costos se define como la razón entre el Valor Ganado (EV) y el Costo Actual (AC). El Valor es mayor que uno si el costo presupuestado del trabajo ejecutado es mayor que el costo real del trabajo ejecutado. En otras palabras, CPI es mayor que uno si el proyecto está dentro de presupuesto.


El CPI es útil como una medida del pasado desempeño del proyecto en la dimensión de costos. Puede ser usado para pronosticar el Estimado Al Completar (EAC) usando el Presupuesto Al Completar (BAC), como muestra la siguiente fórmula.



Índice de Desempeño de Programación & Varianza de Programación

La Varianza de Programación (SV) de un proyecto es simplemente la diferencia entre el Valor Ganado (EV) y el Valor Planeado (PV). El valor es positivo si el costo presupuestado del trabajo ejecutado es mayor que el costo presupuestado del trabajo programado. En otras palabras, SV es positivo si el proyecto está dentro del cronograma.



El Índice de Desempeño de Programación (SPI) comúnmente es definido como la razón entre el Valor Ganado (EV) y el Valor Planeado (PV). El valor es mayor que uno si el costo presupuestado del trabajo ejecutado es mayor que el costo presupuestado del trabajo programado. En otras palabras, SPI es mayor que uno si el proyecto va más rápido que lo programado. Como expliqué en un artículo anterior, el SPI, definido de este modo, es menos efectivo cuando un proyecto se acerca al final. Es claro que cuando EV se acerca a PV, el indicador tiende a 1, que es el valor ideal. Aun cuando un proyecto termina tarde, el indicador SPI siempre termina en 1. Una mejor manera de definir el SPI es usando el concepto de Programación Ganada (ES) como definí en un artículo anterior. Entonces, considerando que AT es el tiempo actual, SPI puede ser mejor definido como en la siguiente fórmula.


El SPI es útil como una medida del desempeño anterior de un proyecto en la dimensión del tiempo. Puede ser usado para estimar la duración real (D) al finalizar un proyecto usando la duración programada (T), como muestra la siguiente fórmula.



Índice de Desempeño Para Completar (TCPI)

Existe una importante pregunta que debemos responder después de cualquier análisis. ¿Cuán eficientes debemos ser en el resto del proyecto para alcanzar el éxito?. Claramente, la pregunta tiene dos dimensiones: tiempo y costo. La teoría clásica tiene un índice para responder a la pregunta en la dimensión del costo. Este índice es el Índice de Desempeño Para Completar (TCPI). TCPI puede ser obtenido dividiendo el trabajo remanente por el presupuesto remanente.
